03.10.2021

Baubericht KW 39 / 2021

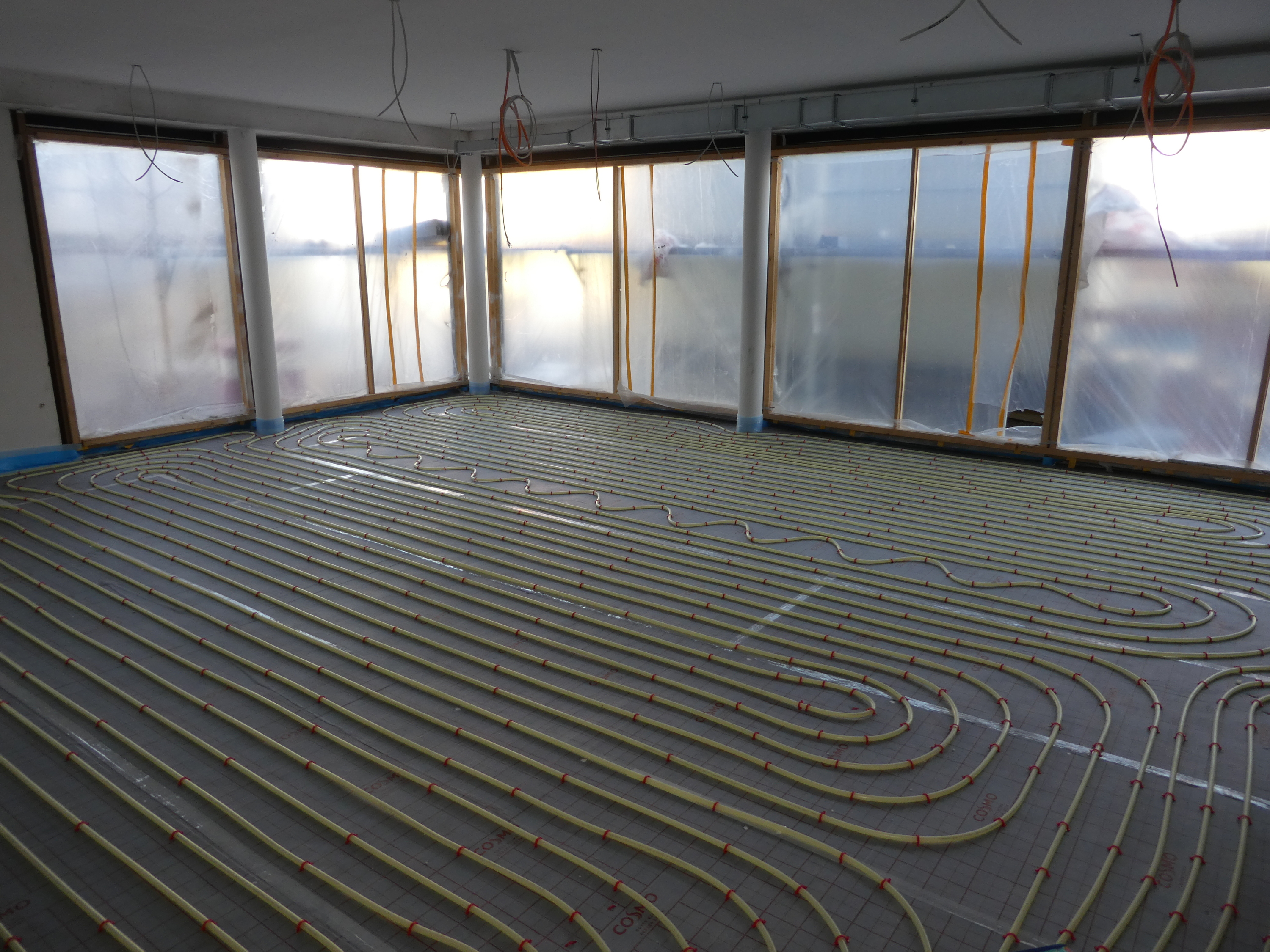

Die 39.KW hat uns die Fertigstellung des Estrichs im 1.OG beschert – lediglich die Treppenpodeste wurden, wie auch schon im 2. und 3.OG, ausgespart, damit nicht alle „Verkehrsverbindungen“ im Haus komplett unterbrochen sind. Im EG wurde die Fußbodenheizung in weiten Bereichen verlegt; die Estrichleger wollen auch dort in den nächsten Tagen ihre Arbeit verrichten. Derweil wurden in der Tiefgarage viele Rohre isoliert, der Aufbau der Heizzentrale im UG wurde fortgesetzt, und im Haupthaus haben die Mechaniker mit dem Einbau des Aufzugs im Wohnungstreppenhaus begonnen.

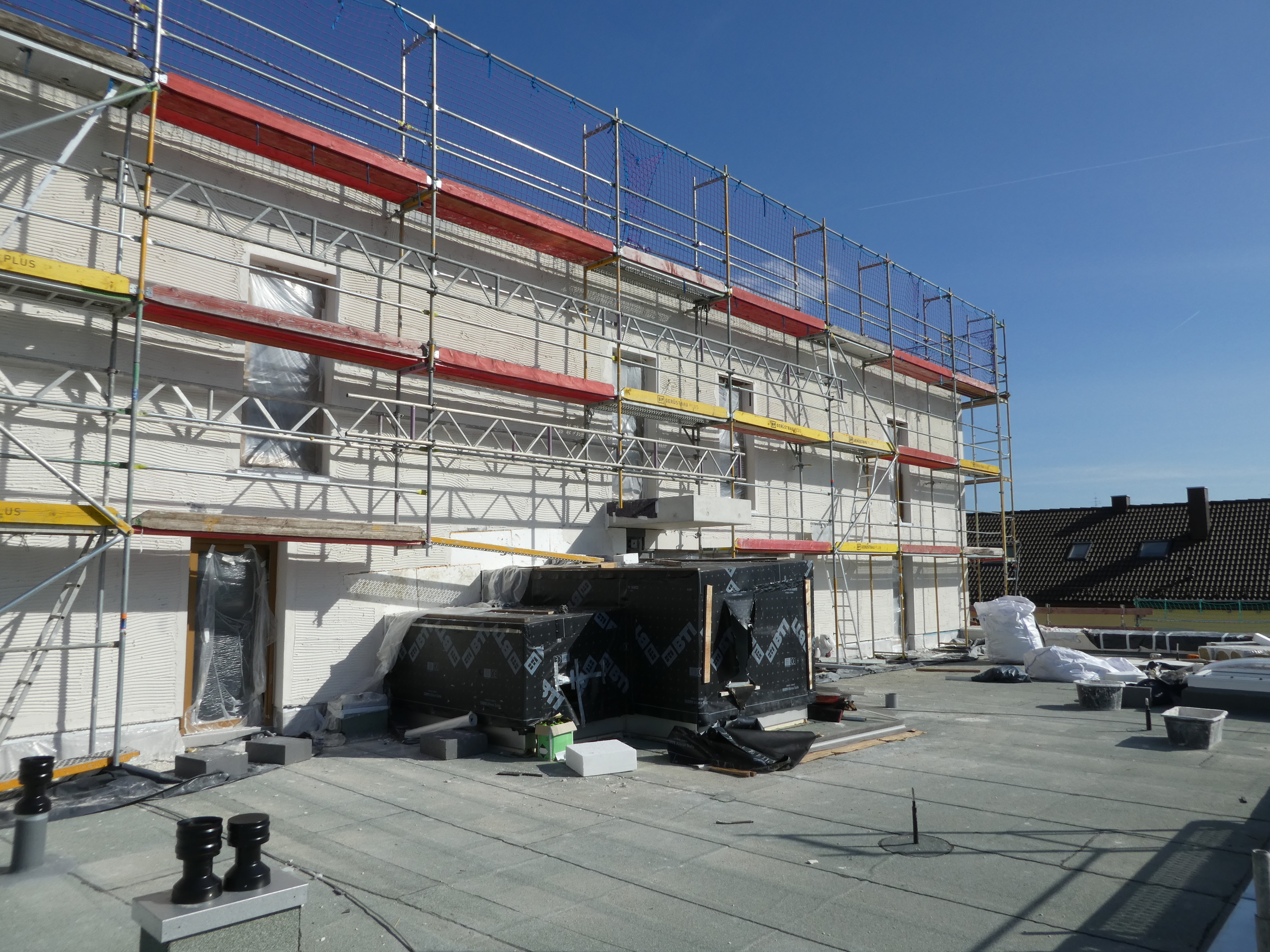

Auch an der Fassade wurde weiter gearbeitet – hier sind allerdings noch einige Nacharbeiten erforderlich, um die notwendige Bauqualität zu erreichen.
