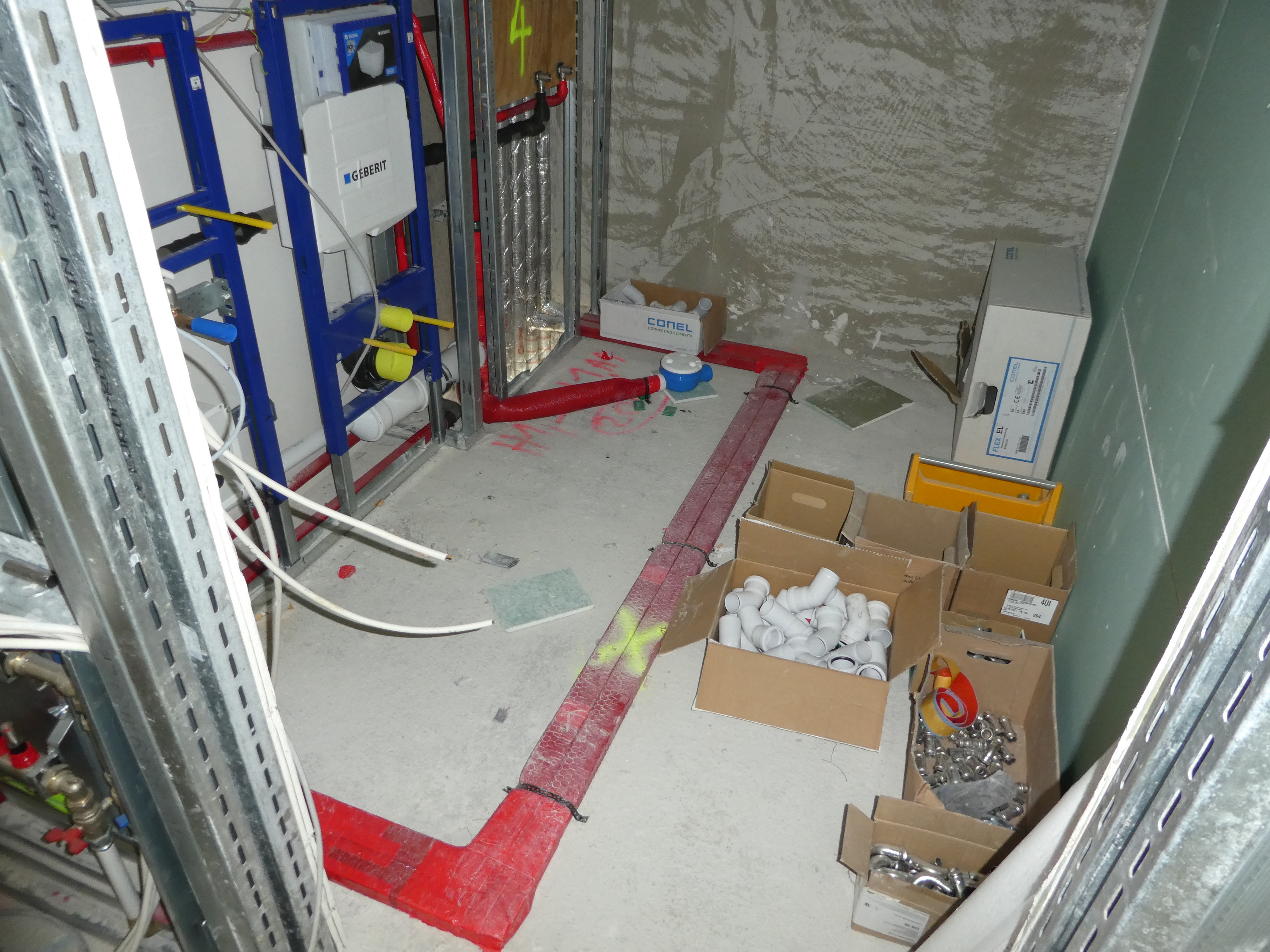

In unserem Objekt wird derzeit 7 Tage die Woche gearbeitet! Dafür gibt es einen zwingenden Grund: in 2 Wochen soll mit der Einbringung des Estrichs begonnen werden, und das ist nur möglich, wenn vorher die Sanitärinstallation fertiggestellt ist und die Trockenbauwände komplett beplankt sind. Und die Fußbodenheizung muss natürlich auch noch verlegt werden. Verständlich, dass alle Beteiligten in diesen Tagen ihr Möglichstes tun, um ihre Fertigstellungstermine einzuhalten.

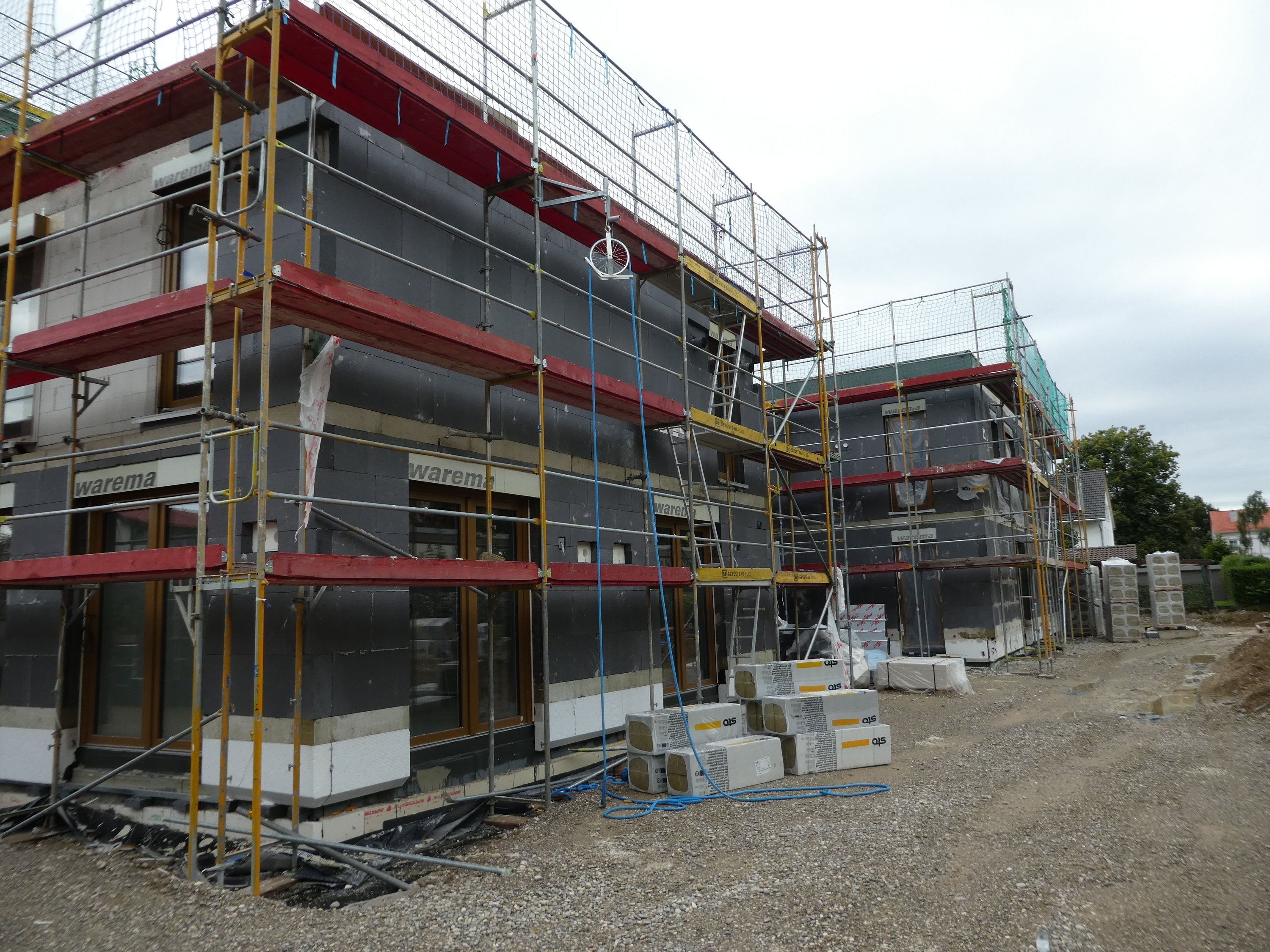

Auch an der Fassade hat sich etwas getan: die Wärmedämmung der Westfassade der beiden Seitenflügel ist fertiggestellt, jetzt geht es mit der Nordfassade des Nordflügels weiter. Auf der Ostseite haben der Veranstaltungssaal und die anliegenden Büros eine provisorische Fensterfront aus Transparentfolie erhalten – wir benötigen nämlich für die Trocknungszeit des Estrichs eine geschlossene Gebäudehülle, dem Einbau der eigentlichen Fensterfront steht aber derzeit das Gerüst im Wege – daher die provisorische Lösung.
Im Westen ist auch der Fundamentgraben komplett mit Kies aufgefüllt und die Tiefgaragendecke mit Kies überdeckt worden. Sobald die Dämmarbeiten an der Fassade beendet sind, kann dann der Landschaftsbauer mit der Anlage des westlichen Gartens beginnen.
